2020年1月14日鹽邊縣綜合行政執法局工作筆記:
發布時間:2020-01-14 來源:縣綜合行政執法局 選擇閱讀字號:[ 大 中 小 ] 閱讀次數:
一、協調益民污水處理廠廠區用電問題。

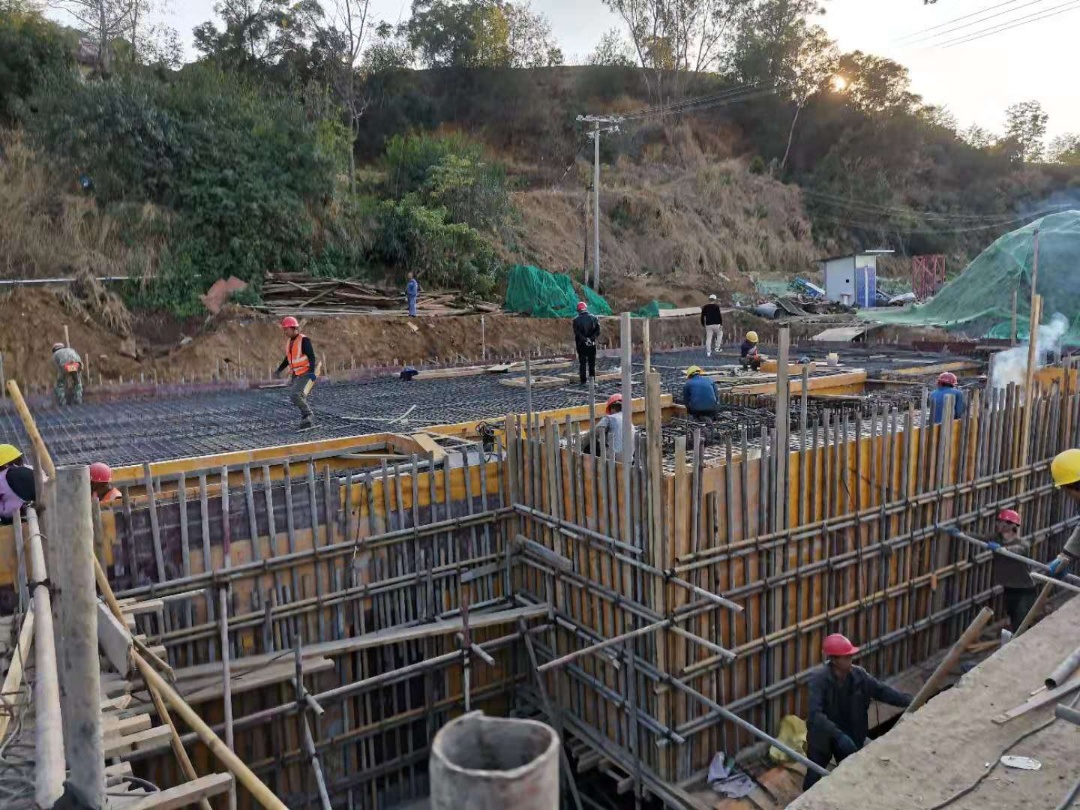

二、益民污水處理廠及配套管網項目:廠站:網格絮凝池隔墻及池壁模板拆除,材料清理;曝氣沉砂池及粗細格柵隔墻澆筑完成;提升泵站屋面梁模板及鋼筋綁扎安裝完成,澆筑混凝土;生化池模板及鋼管清理,內防腐涂刷完成15%;強配電間電纜溝模板安裝完成10%;網格絮凝池基礎回填。

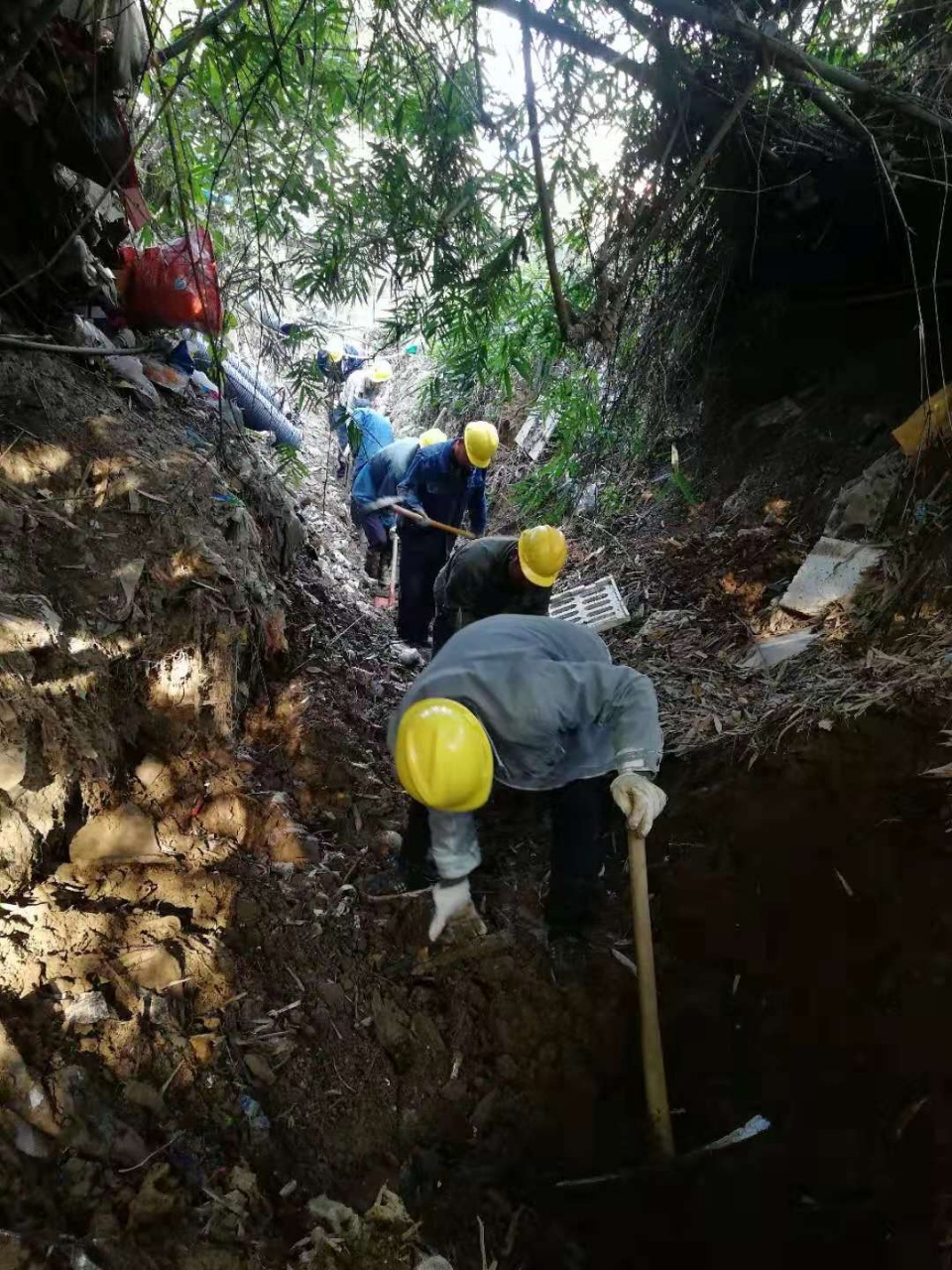

管網:重力管道焊接60m,重力管道鋪設完成60m,工作井模板安裝及鋼筋綁扎,包管模板安裝,頂管接收井施工(其中益民重力管道焊接80m,重力管道鋪設完成80m)。
三、永興污水處理廠及配套管網項目:廠站:1.圍墻貼磚;2.接觸池內墻貼磚。管網:1.施工打圍完成30m;2.路面拆除完成30m;3.開挖管溝完成30m;4.鋪設砂石墊層完成30m;5.管道敷設完成30m;6.管道包封完成30m;7.溝槽回填夯實完成30m;8.路面砼硬化完成30m。
四、益民鄉新民村污水處理站:管溝路面切縫清洗及路面養護。
五、鲊石村3—7社污水處理項目:挖好的3社、4社溝槽清理完成;4套30T的污水處理設備全部吊裝完成;2套50T和1套80T的設備到場。5社、6社②調節池中圈梁完成鋼筋混凝土澆筑。
